第1题:
A.投资额
B.产品价格
C.经营成本
D.汇率
参考答案:查看最佳答案

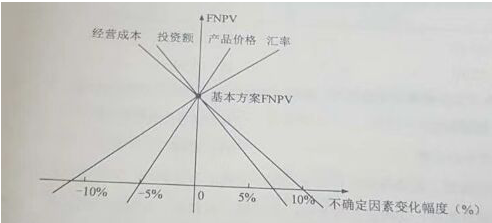

参考解析:斜率最大最陡的最敏感
第2题:某工程项目施工合同约定竣工田期为2018年6月30日,在施工中因天气持续下雨导致甲供材料未能及时到货,使工程延误至2018年7月30日竣工,但由于2018年7月1田起当地计价政策调整,导致承包人额外支付了300万元工人工资。关于这300万元的责任承担的说法,正确的是()。
A.增加的300万元因政策变化造成,属于承包人的责任,应由承包人承担
B.发包人原因导致的工期延误,因此政策变化增加的300万元应由发包人承担
C.因不可抗力原因造成工期延误,增加的300万元应由承包人承担
D.工期延误是承包人原因,增加的300万元是政策变化造成,应由双方共同承担
参考答案:查看最佳答案
更多2020年最新建筑考试题库--河南省郑州一级建造师经济考试历年题库复习资料请关注上面的微.信.公.众.号:建筑信息通,手机随时随地刷题学习更方便哟!
第3题:某工程施工合同约定采用造价信息进行价格调整。施工期间,项目所在地省级造价管理机构发布了工人工资指导价上调10%的通知并即时生效,该工程在颁布通知当月完成的合同价款为300万元,其中人工费为60万元(已知该人工费单价比发布的指导价高出30%)则该工程当月人工费纳算的做法是()。
A.不予上调
B.按照通知要求上调10%
C.由总监理工程师确定新的单价
D.由发承包双方协商后适当调整
参考答案:查看最佳答案
参考解析:人工单价发生变化且符合省级或行业建设主管部门发布的人工费调整规定,合同当事人应按省级或行业建设主管部门或其授权的工程造价管理机构发布的人工费等文件调整合同价格,但承包人对人工费或人工单价的报价高于发布价格的除外。
第4题:设备安装工程概算的编制方法有()。
A.预算单价法
B.类似工程预算法
C.概算指标法
D.扩大单价法
E.单位估价表法
参考答案:查看最佳答案
第5题:根据现行《企业会计准则》,对于资产负债表日起一年内到期的负债,企业预计不能自主地将清偿义务展期,但在资产负债表日后.财务报告批准报出日前签订了重新安排清偿计划协议,则该项负债应归类为()。
A.非流动负债
B.流动负债
C.应付票据
D.长期应付款
参考答案:查看最佳答案
更多2020年最新建筑考试题库--河南省郑州一级建造师经济考试历年题库复习资料请关注上面的微.信.公.众.号:建筑信息通,手机随时随地刷题学习更方便哟!
参考解析:本题考查的是财务会计基础(企业财务报表)。在资产负债表中,资产.负债均按流动性由大到小的顺序依次排列。其中,在一年内或超过一年的一个营业周期内偿还的债务,属于流动负债;对于不能自主地将清偿义务展期的,即使在资产负债表日后.财务报表批准报出日前签订了重新安排清偿计划协议,该项负债仍应归类为流动负债。
第6题:某单位建筑工程初步设计深度不够,不能准确地计算工程量,但工程采用的技术比较成熟而又有类似指标可以利用时,编制该工程设计概算宜采用的方法是()。
A.扩大单价法
B.类似工程换算法
C.生产能力指数法
D.概算指标法
参考答案:查看最佳答案
参考解析:参既然有类似的指标可以利用,所以编制设计概算采用概算指标法最合适。P205。
第7题:某项目拟从国外进口一套设备,重1000吨,装运港船上交货价300万美元,国际运费标准每吨360美元,海上运输保险费率0.266%。美元银行外汇牌价6.1元人民币。则该套设备国外运输保险费为()万元。
A.4.868
B.4.881
C.5.452
D.5.467
参考答案:查看最佳答案
参考解析:如果国外运输保险费的计算基数是(离岸价+国外运费),则国外运输保险费的计算需要乘以费率,然后除以(1-运输费费率),带入数据,计算的结果为D;P160;
第8题:关于技术方案敏感性分析的说法,正确的是()
A.概算定额法
B.类似工程预算法
C.概算指标法
D.预算单价法
参考答案:查看最佳答案
更多2020年最新建筑考试题库--河南省郑州一级建造师经济考试历年题库复习资料请关注上面的微.信.公.众.号:建筑信息通,手机随时随地刷题学习更方便哟!
第9题:某建设工程项目建筑安装工程费为2000万元,设备及工器具购置费为800万元,工程建设其他费用为300万元,基本预备费率为8&,该项目的基本预备费为()万元。
A.160
B.184
C.248
D.224
参考答案:查看最佳答案
参考解析:历年考题的重现,基本预备费的计算基数,包含建筑安装工程费,设备及工器具购置费,工程建设其他费用,合计为3100万,乘以8%,为248万。选C。
第10题:根据《建设工程工程清单计价规范》(GB50500-2013),关于单价合同计量的说法,正确的是()。
A.承包人为保证施工质量超出施工图纸范围实施的工程量,应予以计量
B.承包人收到计量通知后不派人参加计量,则发包人的计量无效
C.发包人应在计量前24小时通知承包人,无论承包人是否参加,计量结果有效
D.发博仁可以在任何方便的时候计量,计量结果有效
参考答案:查看最佳答案
参考解析:承包人为保证施工质量超出施工图纸范围实施的工程量,不予计量,A错误;承包人收到计量通知后不派人参加计量,则发包人的计量视为承包人认可,所以B错误;发包人如果不提前通知承包人,则计量结果无效,所以D错误。C选项中,无论承包人是否参加,结果有效是肯定的,至于承包人参加了,不认可,那有异议再提出书面意见,但不影响结果的有效性
